У грудні 2014 р. пройдено 1561 м всіх виробок при плані 1245 м (+316 м до плану та + 47 м до відповідного періоду 2013р.), і 1510 м розкривних і підготовчих виробок при плані 1245 м (+265 м до плану та + 110м до відповідного періоду 2013р.).
У січні – грудні поточного року пройдено 17897 м всіх виробок при плані 15380 м (+ 2517 м до плану та + 469 м відповідного періоду 2013р.),
і 17346 м розкривних і підготовчих виробок при плані 14915 м (+2431 м до плану та + 783 м до відповідного періоду 2013р.).
У грудні 2014р. в режимі 100 метрів проходки і більше працювали бригади:
Ахтянкін Андрій Іванович– план – 120 м – факт 126 м;
- (432 бортовий штрек) |
ш. “Відродження” |
Піскунов Аркадій Іванович– план – 100 м – факт 110 м;
( 567 вентиляційний штрек) |
ш. “Степова”
|
Никитюк Сергій Іванович– план – 60 м – факт 110 м;
( 135 бортовий штрек) |
ш. “Степова”
|
Зінько Богдан Петрович– план – 80 м – факт 110 м;
( 1 східний конвеєрний штрек) |
ш. “Степова”
|
Руцький Володимир Іванович– план –100 м – факт 105 м;
- (191 бортовий штрек) |
ш. “Межирічанська” |
Венгель Теодор Теодорович– план –100 м – факт 100 м;
- (116 розвідувальний штрек) |
ш. “Великомостівська” |
Васьків Віктор Іванович– план –100 м – факт 100 м;
- (116 конвеєрний штрек) |
ш. “Великомостівська” |

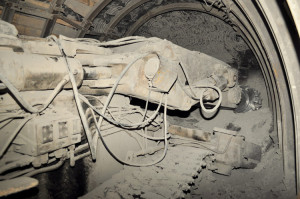

В наявності 17 прохідницьких комбайнів, в роботі 15 комбайнів, використання – 88,2%, при нормативі 67%.
Програмою розвитку гірничих робіт на січень 2015 р. передбачено проведення 1470 м всіх підготовчих виробок, в тому числі 1400 м розкривних і підготовчих виробок.
Оперативний план з проведення підготовчих виробок на січень 2015 року становить: 1560 м всіх виробок, в тому числі 1400 м розкривних і підготовчих виробок. При цьому передбачено 4 прохідницьких бригади, що будуть працювати в режимі 100 метрів проходки і більше.
